Крупный водозаборный узел на производстве

ООО «Трасмехсервис» г. Подольск, Московская область
превью видео
180 дней

Задача

Запустить крупный водозаборный узел для обеспечения двух зданий производственной базы.

  • Проложить промышленные насосы в скважине на глубине 100 метров
  • Автоматизировать системы и настроить пункт диспетчеризации
  • Смонтировать систему пожаротушения



Что сделали:

Провели обследование скважин перед установкой насосов

Скважины вырыли ещё в 2014 году и был риск, что они испортились за это время.

Для предотвращения риска обследовали скважины, прежде чем опускать дорогостоящие насосы.

  • Гамма-обследование
  • Каротаж скважин
  • Полное видеообследование ствола скважины

Установили промышленные скважинные
насосы Grundfus на глубине 100 метров

По требованию Министерства природопользования смонтировали
на глубине 100 метров специальные изометрические датчики
для будущих проверок надзорными органами.
Успели сделать до монтажа и сэкономили заказчику средства

В проекте не были учтены эти датчики и информацию о необходимости установки таких датчиков мы получили за несколько дней до монтажа насосов. Если бы узнали после монтажа — пришлось делать дополнительную работу, что привело бы к увеличению бюджета

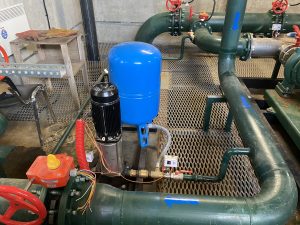

Установили насосную станцию 2 уровня

4

тонны

Общий вес четырех станций пожаротушения, которые мы обустроили с соблюдением всех регламентов и требований МЧС

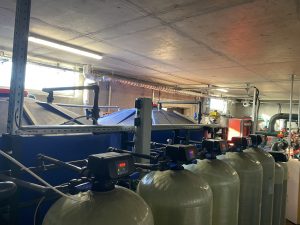

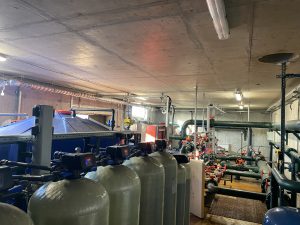

Автоматизировали все системы через отдельный пункт диспетчеризации на базе программного комплекса «Master Scada»

Закупили компьютеры, установили и настроили специальные программы, подключили все необходимые датчики.
превью_видео

При настройке автоматики появилась необходимость внести изменения
в работу щитов насосных станций. Чтобы из-за этого не потерять гарантию,
мы организовали официальную переписку,
с печатями и подписями с производителем станция.

Это позволило нам внести изменения в работу станций и при этом сохранить официальную гарантию на оборудование, что случается крайне редко.

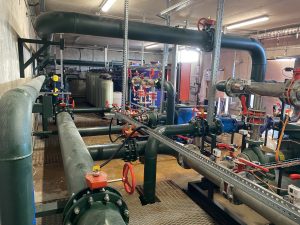

Нашли и смонтировали нестандартные трубы

  • Промышленные стальные трубы
    для скважин диаметром труб до 319 мм
  • ПНД-трубы диаметром 200 мм

В условиях санкций нашли альтернативных
поставщиков нужного оборудования

иконка

Для двух скважинных погружных насосов Grundfos не было щитов управления. Производитель ушёл из России.

Мы нашли подрядчика, кто изготовил щиты управления на все эти насосы под ключ с нуля.

иконка

После того, как ушёл Siemens возникли сложности с блоками управления для настройки автоматизации.

Нашли отечественного производителя, который был загружен заказами. И буквально «выпрашивали» у него блоки вне очереди.

Пошли на встречу заказчику в моментах,
когда проект не соответствовал действительности

Например по проекту мы должны были проложить датчики в подземные резервуары для систем пожаротушения к самому зданию по подземным каналам. Однако в реальности подземных каналов не оказалось! Пришлось искать обходные пути —  вырывать траншеи, чтобы прокладывать туда датчики.
Часто в таких ситуация подрядчики «становятся в позу» и отказываются работать. Мы же всегда ищем решения!

Компания ООО «Трансмехсервис» отметила наши навыки планирования и организации работ на объекте в своем благодарственном письме

Срок проекта: 6 месяцев

Апрель 2021
Октябрь 2021

2 года

работы без неисправностей

Вовремя подготовили всю необходимую
исполнительную документацию

Сертификаты качества на продукцию

Сертификаты соответствия

Акты освидетельствования скрытых работ

Акты индивидуального испытания оборудования

Акты об окончании монтажных работ

Акты о проведении промывки (продувки) трубопроводов

Посмотрите другие объекты

г. Москва

17-этажный корпус с VIP-номерами в гостиничном комплексе «Севастополь»

АО «ГК «Севастополь»

17 этажей
125000 кв. метров
180 дней
  • Демонтированы старые системы отопления и теплоснабжения
  • Смонтировано 212 радиаторов отопления
  • 4500 м. трубопроводов систем отопления, теплоснабжения и водоснабжения
  • 950 м. трубопроводов системы канализации
  • 1317 единиц запорной арматуры
  • 2420 м. теплоизоляции трубопроводо
Смотреть подробнее

Логистический центр площадью 25 000 м2 от бельгийского застройщика Ghelamco

ООО «Геламко»

25000 кв. метров
90 дней
  • Дополнили и детализировали проект, чтобы ничего не потерять
  • Смонтировали 2 котельных мощностью 0,4 мВт, системы водоснабжения, канализации, вентиляционных и дымовых каналов, дымоходы из антиокислительной стали
  • Трубопроводы центрального водоснабжения прокладывались на высоте 15 метров
  • Работали по международным стандартам BIM
  • Вовремя подготовили всю необходимую исполнительную документацию
Смотреть подробнее

г. Подольск

Складской комплекс площадью 11 565 м2

ООО «НПП» Уральские минералы»

3 этажа
11567 кв. метров
60 дней
  • 2016 п.м — протяженность трубопроводов
  • 2 приточных вентилятора
  • 2 вентилятора дымоудаления
  • 24 тепловых завесы
  • 28 тепловых вентилятора
  • 50 радиаторов отопления
  • Сварочные работы на высоте 12 м
  • Врезка трубопроводов в котельной для нового здания
Смотреть подробнее

Московская область, г. Лобня

Офисно-складской комплекс площадью 3 400 м2
4 этажа
3400 кв. метров
30 дней
  • Работы проводились в зимний период
  • Отопление разделено на несколько зон (можно отключать по зонам или по радиаторам)
  • Твердотопливный котел 1600 кВт
Смотреть подробнее

Брянская область, д. Жуковка

Особняк на Рублевском шоссе в Жуковке площадью 2 596 м2
3 этажа
2596 кв. метров
90 дней
  • Смонтировали эффективное отопление с тёплыми полами и радиаторами на базе газового настенного котла
  • Подключить сантехнику к водопроводу и канализации
  • Рассчитать оптимальный объём бойлера косвенного нагрева
Смотреть подробнее

Московская Область, д. Беркино

Производство по переработке леса площадью 3 000 м2
1 этаж
3000 кв. метров
45 дней
  • Работы проводились в зимний период
  • Отопление разделено на несколько зон (можно отключать по зонам или по радиаторам)
  • Твердотопливный котел 1600 кВт
Смотреть подробнее
